Plan de inversiones Operador de Red de Enel Codensa 2020 - 2024
En cumplimiento del Anexo 6, numeral 6.7 de la Resolución 015 de 2018 expedida por la Comisión de Energía Eléctrica y Gas – CREG, Enel Codensa se permite informar:
Que la Resolución CREG 015 de 2018 dentro de sus articulados solicita a los Operadores de Red presentar a la CREG el plan de inversiones del 2020 al 2024 de acuerdo con los criterios y lineamientos allí establecidos.
En atención al requerimiento regulatorio mencionado, Enel Codensa el Plan de Inversiones para aprobación a realizar durante el siguiente periodo tarifario (2020 - 2024), el cual tiene un monto aproximado de COP $ 1.3 billones de diciembre 2017 y valorado en Unidades Constructivas – UC. Este Plan está en proceso de aprobación por parte de la CREG.
Los proyectos presentados se enfocan en:
- Inversiones tipo I motivados para la atención de la demanda eléctrica que ocasionan el remplazo de activos existentes para obtener una mayor capacidad del sistema y poder atender el incremento de consumos y/o conexión de nuevos clientes, en coherencia con las proyecciones de demanda de la UPME.
- Inversiones tipo II motivados para la atención de la demanda eléctrica que ocasionan la instalación de nuevos activos para obtener una mayor capacidad del sistema y poder atender el incremento de consumos y/o conexión de nuevos clientes, en coherencia con las proyecciones de demanda de la UPME.
- Inversiones Tipo III motivados en la atención de la demanda eléctrica que reemplazan activos existentes sin obtener una mayor capacidad cuyo objetivo principal es asegurar la confiabilidad y seguridad en la prestación del servicio.
- Inversiones Tipo IV se incluyen los planes de inversión para el mejoramiento de la calidad, renovación tecnológica de los activos de uso del sistema y otras como cumplimiento POT.
A continuación, se presenta el plan de inversiones presentado para aprobación de acuerdo con el tipo de proyecto:
Tipos de Inversión |
2020 |
2021 |
2022 |
2023 |
2024 |
Total 2020-2024 |
I |
3.229 |
28.058 |
11.652 |
12.831 |
11.001 |
66.771 |
II |
217.169 |
174.050 |
102.899 |
64.115 |
50.949 |
609.182 |
III |
140.867 |
108.566 |
89.116 |
75.186 |
79.840 |
493.575 |
IV |
96.390 |
25.330 |
15.457 |
209 |
188 |
137.574 |
Total general |
457.655 |
336.005 |
219.123 |
152.341 |
141.978 |
1.307.102 |
Tabla 1 - Desagregación del plan de inversiones (Incluye PECOR) presentado para aprobación de acuerdo con el tipo de proyecto (valores en millones de pesos de diciembre de 2017)
Finalmente, Con base en las inversiones previstas en el periodo 2020-2024, se proyecta el siguiente comportamiento en los indicadores de calidad media SAIDI [horas] y SAIFI [veces].

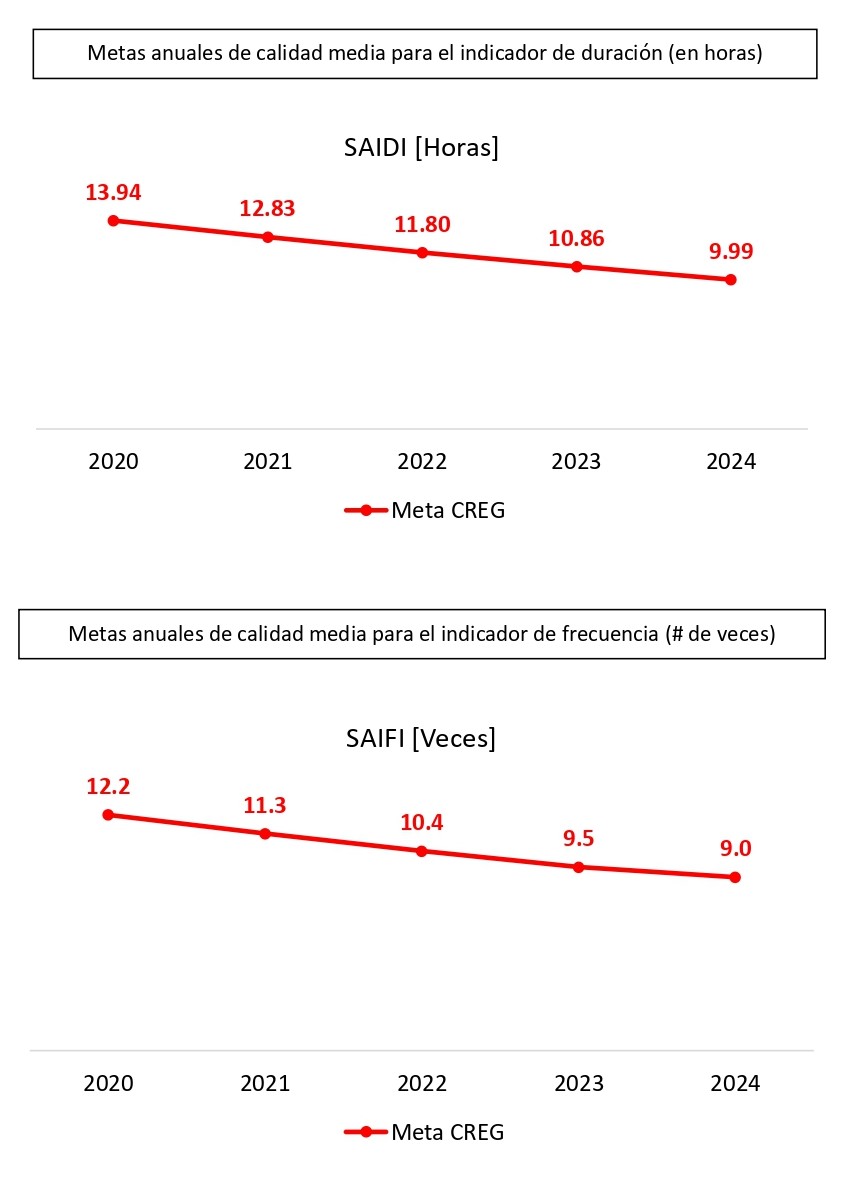

Gráfico 1. Calidad: Senda exigida por el regulador (CREG) para los indicadores de frecuencia y duración de interrupciones del servicio eléctrico.
Descripción de los proyectos de expansión de cobertura en zonas interconectables
Contexto:
De conformidad con lo dispuesto por la Resolución CREG 015 de 2018 en su CAPÍTULO 13 “Remuneración de proyectos de expansión de cobertura en zonas interconectables”, se remite el Plan de Expansión de Cobertura de Enel Codensa para el año 2020.
Resumen:
El Plan de expansión de Cobertura se encuentra dividido en dos proyectos que se ejecutarán en el año 2020 y pretenden mejorar la cobertura del servicio de energía en condiciones igualitarias para los municipios del área de influencia de CODENSA, brindando mayor confort a las viviendas seleccionadas y propendiendo por el progreso económico de la región y el desarrollo rural del país, a través de la construcción de nueva infraestructura convencional para la energización de hogares en zonas rurales geográficamente aisladas, de difícil acceso y de alta dispersión.
El Plan de Expansión de cobertura se consolidó a partir de las factibilidades pendientes por ejecución de los últimos 3 años con corte a diciembre del año 2018 y las necesidades identificadas en el PIEC, de acuerdo con la información de predios sin servicio reportada por la Gobernación de Cundinamarca y las Alcaldías Municipales.
Para el año 2020, se plantea la interconexión de 1.199 de los usuarios sin servicio reportados en el PIEC, a través de los siguientes proyectos de inversión:
Los proyectos presentados se enfocan en:
- Cundinamarca al 100%: Proyecto impulsado y financiado por CODENSA el cual, contempla para el año 2020 la ejecución de 1.045 beneficiarios con activos de uso. Denominado Py-00001.
- FAER: Proyecto financiado por el Fondo de apoyo financiero para la energización de las zonas rurales interconectadas, donde se contempla beneficiar a 154 viviendas sin servicio de energía durante el año 2020. Denominado Py-00002.
